凯恩吉项目1G4号机定子铁芯磁化试验一次性通过

日期:2025-06-12 来源:尼日利亚凯恩吉项目 作者:黄小兰 字号:[ ]

近日,凯恩吉项目1G4号机组定子铁芯磁化试验一次性顺利通过。

凯恩吉水电站是尼日利亚最大的水电工程,位于尼日尔河流域,电站共设计12台机组,现有总装机容量760兆瓦,该电站建于1963-1969年间,为坝后式电站,采用单管单机的布置方式。水电八局机电安装公司负责1G9号机组修复和1G3&4号机组续建,目前1G9号机组已经投产运行。尼日利亚到2050年人口预计将达到4亿,有着巨大电力需求缺口。项目建成后,电站装机容量将达到980兆瓦。对缓解尼日利亚电力需求缺口、推动清洁能源转型具有重要意义。

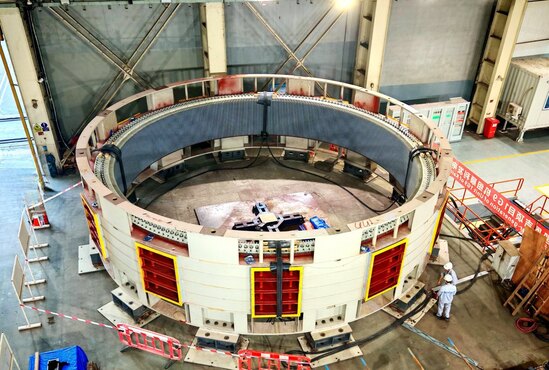

定子是发电机的关键部位,铁芯是定子的主要磁路,该定子铁芯高1.6米,重116吨,由0.5毫米硅钢片及5.5毫米通风槽片叠装而成。为确保本次试验顺利完成,试验前项目部进行了充分的安全技术交底,统筹施工安排,明确各自职责。整个试验严格按照规范要求进行,用酒精温度计、点温枪、热成像仪扫描定子各部位温度,严密监视试验过程中定子铁芯的温升情况。试验过程持续90分钟,铁损符合技术要求,机座与铁芯各机械部分无异常现象,标志着1G4号机定子铁心磁化试验顺利通过。

下阶段线棒嵌装的工作将更加复杂和精细,需要更加严谨的技术和操作流程。项目部将一如既往、全力以赴,按计划推进施工进度,打造精品机组。
